01

计划四级拆解
项目计划 → 月度 → 周 → 日:周计划按(月度计划总数 − 已完成数)÷ 所剩周数 自动生成,日计划用同一口径从周计划拆出。
03 / 离散制造 · MES + ERP · 2019—2022
装配式建筑 PC 构件工厂的 MES2.0 / MES3.0 与 PC_Link 物流结算系统,任 MES3.0 项目经理兼产品经理:计划从月度按「剩余数量 ÷ 所剩周数」逐层拆到日,下发时校验金蝶库存,不足即回写采购申请单。

二十来家工厂各排各的产,月度计划拆不到周和日;采购、库存、结算数据一半在金蝶、一半在线下纸面。
月度计划靠人工摊到周、再摊到日;项目一多,哪个厂在哪一周做什么构件只能靠现场经验,插单基本靠吼。
计划下发前没人知道物料够不够,常常排了产才发现缺料;物料不足也不会自动变成采购需求。
MES 管生产过程、金蝶管采购结算与成本,两边的入库出库单据靠人补录,月底对账口径总对不上。

项目计划 → 月度 → 周 → 日:周计划按(月度计划总数 − 已完成数)÷ 所剩周数 自动生成,日计划用同一口径从周计划拆出。

计划下发时调用金蝶库存接口做物料齐套比对,校验不通过就问「是否发起采购申请单」,确认后直接在金蝶创建采购申请单。

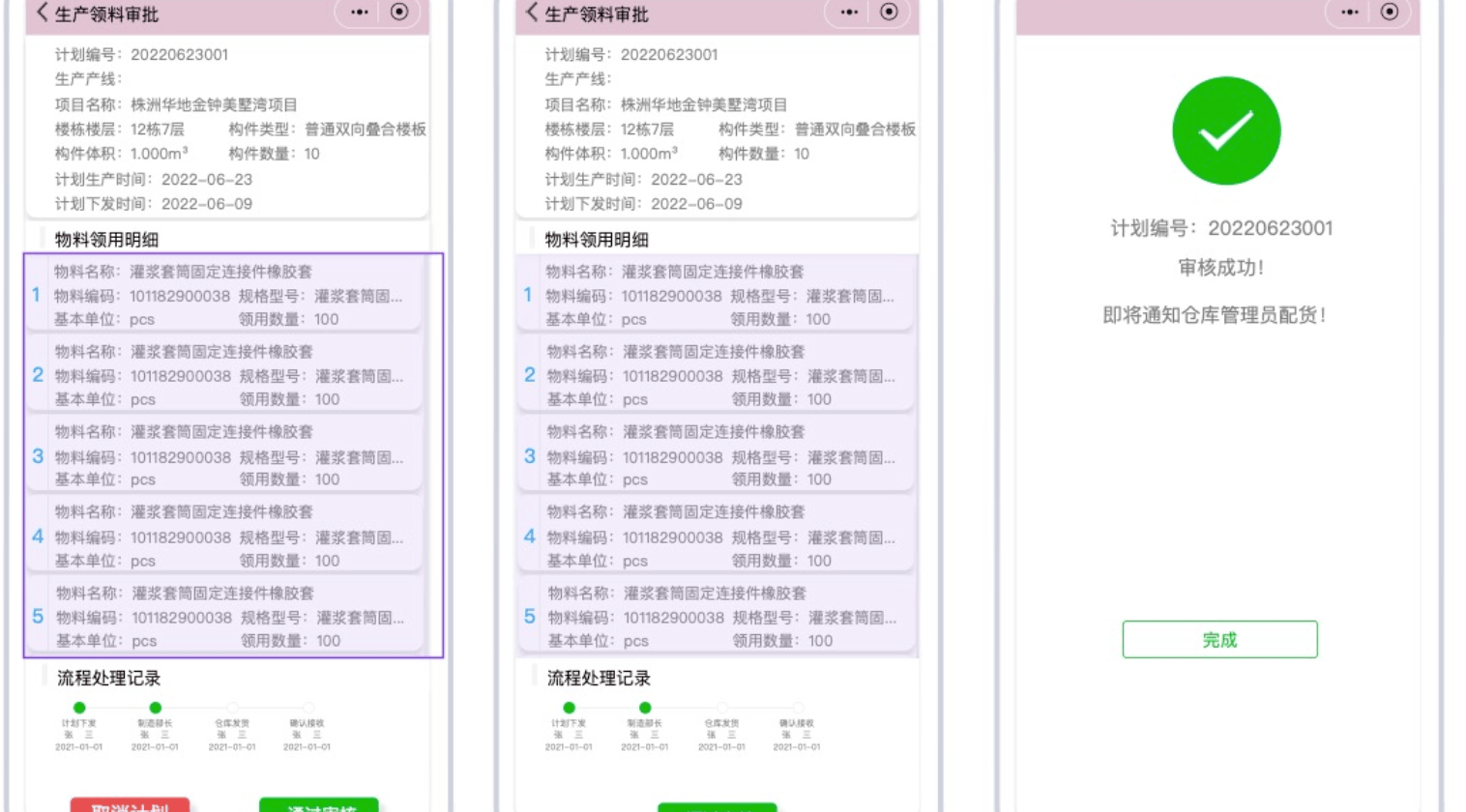

扫码报工、过程检验、成品检验、装框入库、堆场倒垒全部落到小程序;工作流在小程序处理

采用可交互式容量图,成品构建库存一目了然,更直观的展示哪个仓库/库区/货架的产品数量和占用情况,结合发运计划,使得库存管理in关系可见

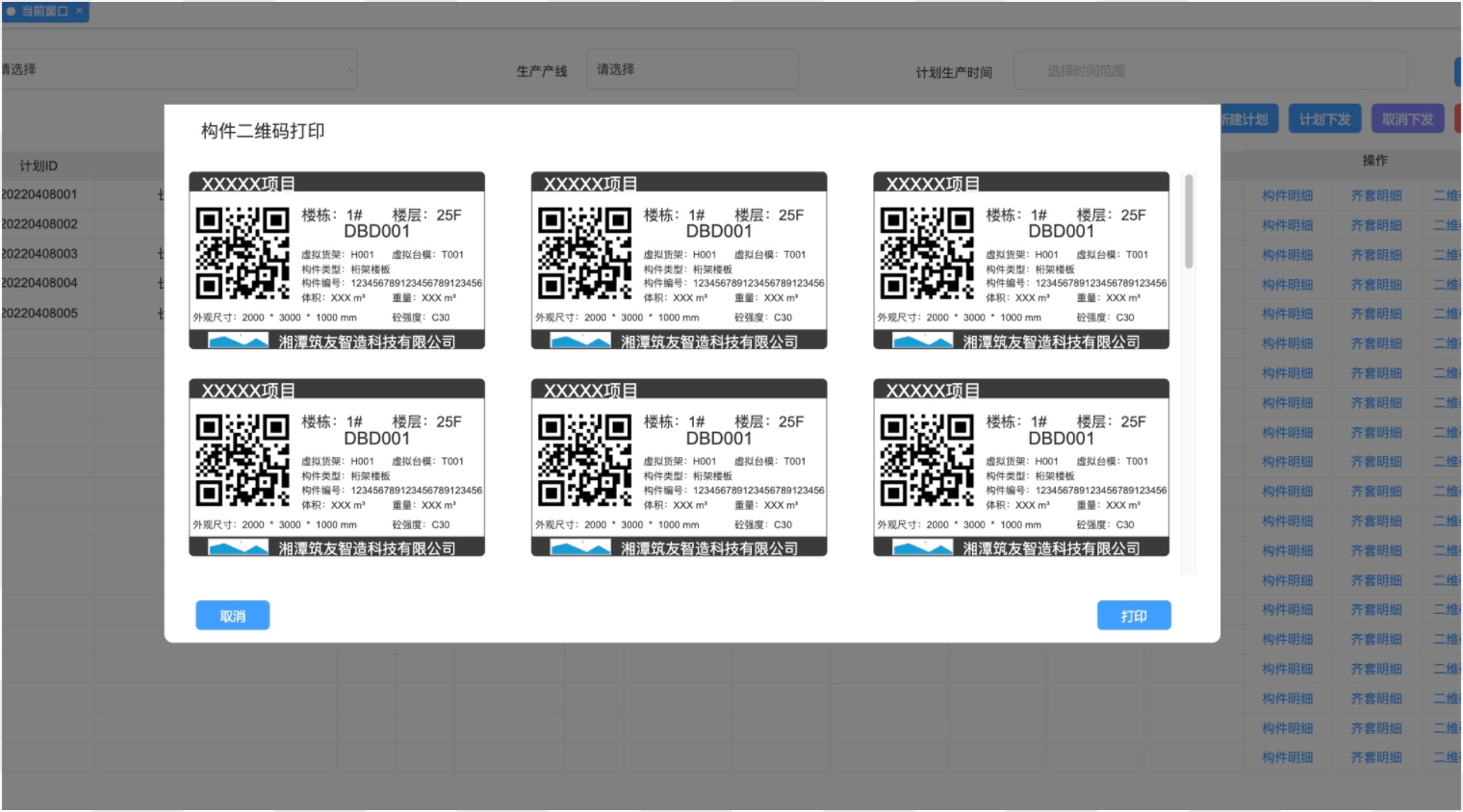

每块 PC 构件生成唯一二维码,从生产、质检、堆场到出厂全程扫码留痕,支持全过程溯源,构件在哪个环节扫一下就知道。
